Accueil > Vie Municipale > Actions et Projets de la Municipalité > Equipements de service public à Milly (ESP Milly)

ESP Milly : Avancement des travaux

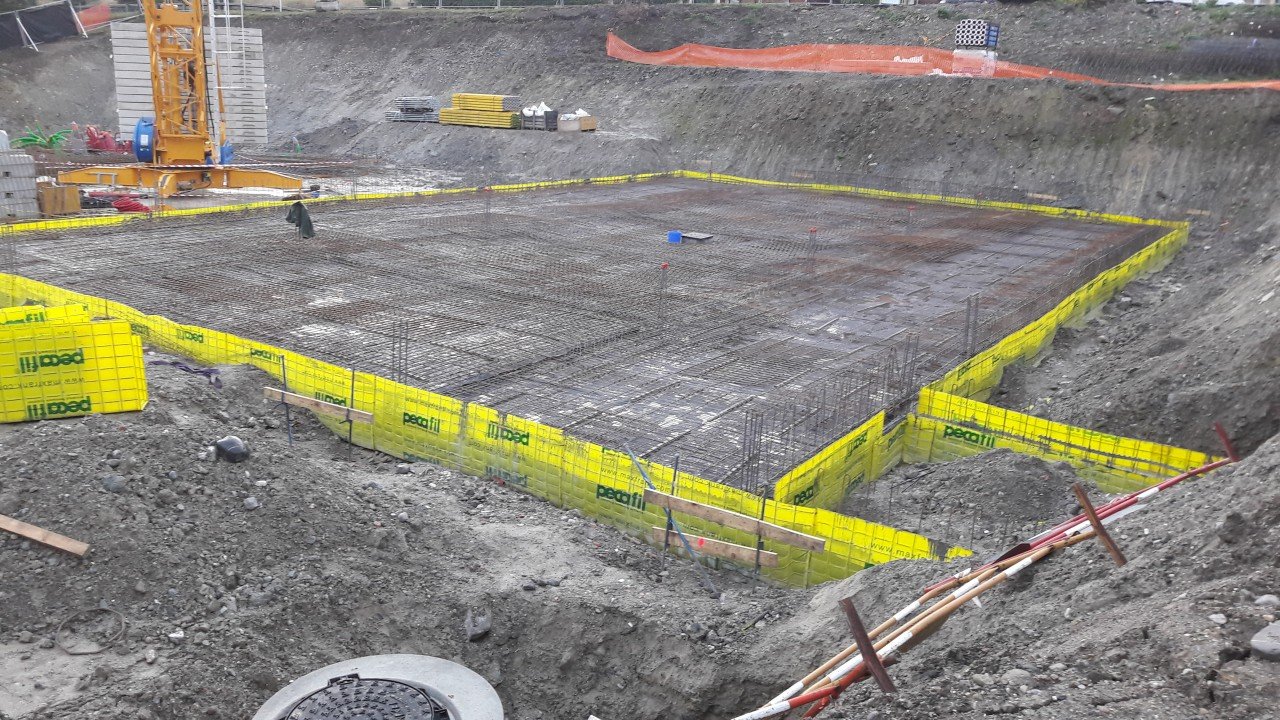

12 décembre : coulage de la dalle5 déc : Gros oeuvre parkingGrue de levagePréparation avant gros oeuvre19 novembre 2018 : arrivée de la gruePréparation avant gros oeuvreAménagement et engazonnement terrain MaraîcheFondations profondes4 octobre 2018Base-vie du chantierStockage de la terreLe 1er août 201812 juillet 201812 juillet 2018Etat le 10 août 2018

Décembre :

  • Gros oeuvre du 1er bâtiment Parking + salle de sport
  • Fondation du 2ème bâtiment Restaurant scolaire + Bibliothèque

Novembre :

  • préparation surfaces et début du gros oeuvre

Octobre :

  • mise en place des fondations profondes (la centaine de pieux est posée selon la technique du forage et non par battage ce qui doit réduire grandement le bruit produit)

Fin août et septembre : après 2 semaines d'interruption estivale, les travaux reprennent avec au programme :

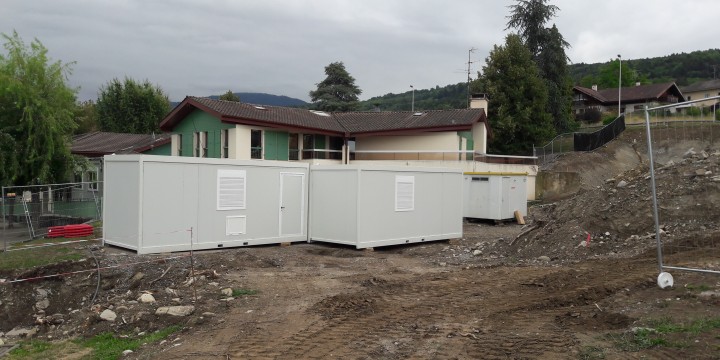

  • installation de la base-vie pour le chantier (vestiaires et salle de réunion)
  • pose des barrières délimitant l'espace chantier/école élémentaire
  • désamiantage et démolition de la maison de direction.

Juillet-août : terrassement (la maison de direction reste pour le moment en attendant sa démolition qui interviendra en septembre). La terre est évacuée sur un terrain municipal situé près de la Chapelle de Maraîche.

Le premier coup de pioche a été donné début juillet 2018, dès le début des vacances scolaires. Vous pouvez suivre l'avancée du chantier ici même à l'aide d'un reportage photos.




Equipements de service public à Milly (ESP Milly)


Vue générale du projet
Vue générale du projet

Présentation

Le projet appelé ESP Milly (Equipements de service public à Milly) englobe un ensemble d'aménagements structurants pour le centre de Milly.

Il répond à plusieurs besoins identifiés dès le début du mandat en 2014 :

  • hausse constante de la population amenant une saturation à l'école : nombre de classes insuffisant dès 2018 puisqu'il faut installer un bâtiment modulaire, restaurant scolaire trop petit pour les 180 enfants qui y mangent régulièrement, absence de salle de sport,
  • manque de places de parking à Milly
  • bibliothèque sous-dimensionnée pour la population de Neuvecelle (l'actuelle fait 58 m2 alors que la norme indique 0,07 m2 par habitant soit plus de 200 m2 pour 3000 habitants)
  • projet d'installation d'une Maison d'Assistantes Maternelles pour offrir plus de places de garde d'enfants sur la commune.

Ce projet couvre donc :

  1. l'agrandissement et la rénovation du groupe scolaire, avec la création de 5 classes supplémentaires
  2. la création d'un nouveau restaurant scolaire
  3. la construction d'une salle d'évolution-motricité
  4. la création d'un parking souterrain de 18 places
  5. la construction d'une bibliothèque municipale de 268 m2 qui remplacera l'actuelle de 58 m2
  6. une tranche conditionnelle comprenant une Maison d'assistantes maternelles (MAM) et un Centre d'accueil de jour (CAJ) pour personnes  âgées dépendantes.

A l'étude depuis 2015, ayant fait l'objet d'un concours d'architectes, le projet arrive dans sa phase de concrétisation :

  • le permis de construire a été accordé le 02/01/2018,
  • les appels d’offres sont en cours en mars 2018 et le choix des entreprises retenues devraient se faire dans la foulée,
  • les premiers travaux préparatoires interviendront dès l’été 2018,
  • l'année scolaire 2018-2019 se déroulera sur le site du groupe scolaire actuel, certes amputé de certains espaces,
  • pour l'année scolaire suivante 2019-2020, il sera nécessaire de libérer l'ensemble du périmètre de l'école. La Municipalité a retenu le site de la Salle d'Animation pour accueillir des bâtiments modulaires pour les 11 classes concernées. La salle d'animation sera donc occupée entièrement par les activités scolaires et périscolaires. Un plan de remplacement est en discussion avec toutes les associations concernées.

L’achèvement des travaux est prévu à l’horizon septembre 2020, et les premiers coups de pioches démarreront à l'été 2018.


Financement de la tranche ferme

Le plan de financement de la tranche ferme (donc sans la MAM et le CAJ) a été présenté au Conseil Municipal du 1er février 2018. Le coût global estimé est de 9 millions d’euros.

Il s’articule ainsi :

Financement de la tranche ferme - mars 2018
(en millions €)

Cession d'actif (terrain Grande-Rive) 2,50
Emprunt 3,17
Subventions 1,77
Remboursement TVA 1,56
TOTAL 9,00


Equipements de service public à Milly : début des travaux

Vue avec intégration au site
Vue avec intégration au site

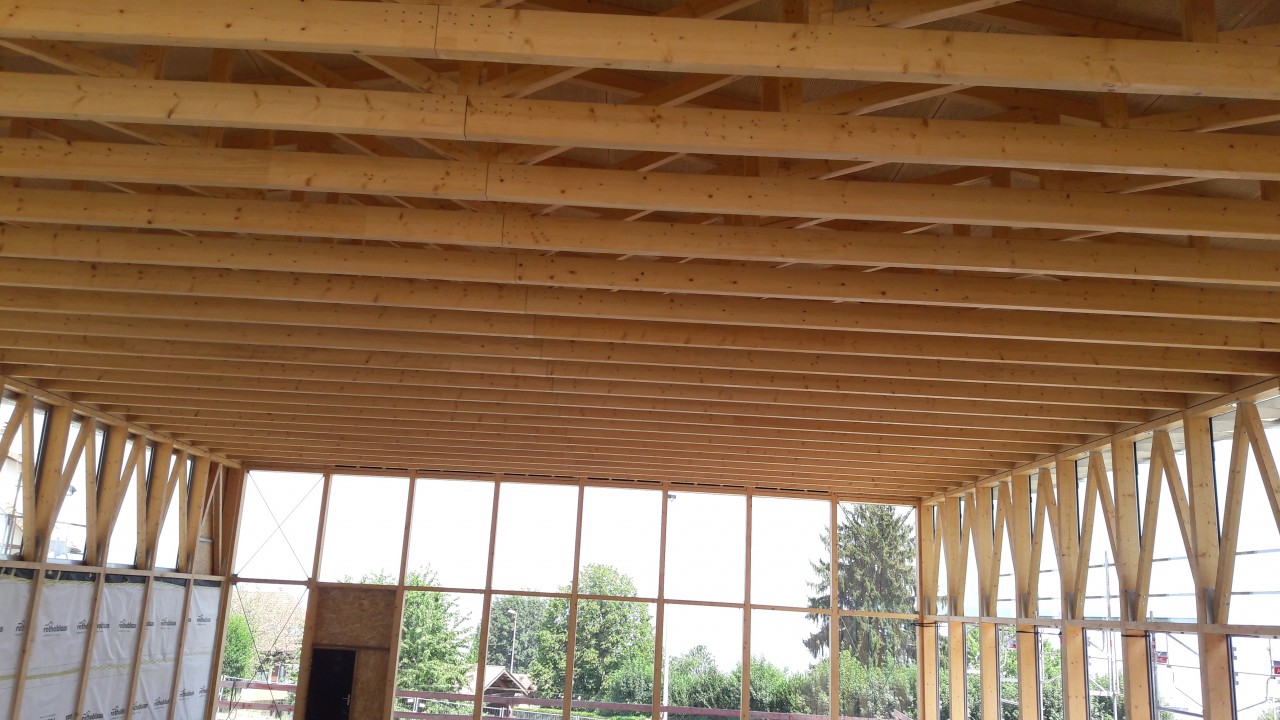

Préau
Préau

Eté 2018 : début des travaux

A l'étude depuis 2015 (voir ici la présentation du projet), l'été 2018 verra les premiers coups de pioche puisqu'à partir de juillet, une première étape amènera :

  • le démontage du préau qui est proposé aux communes environnantes,
  • la démolition de la maison de direction,
  • la mise en place d'un espace sécurisé (pose de barrières) englobant le terrain de hand, la maison de direction et la cour du préau actuel.

L'année scolaire 2018-2019 se déroulera sur le site du groupe scolaire actuel, certes amputé des espaces mentionnés ci-dessus.

Pour l'année scolaire suivante 2019-2020, il sera nécessaire de libérer l'ensemble du périmètre de l'école. La Municipalité a retenu le site de l'église et la salle d'animation pour accueillir des bâtiments modulaires pour les 11 classes concernées. La salle d'animation sera donc occupée entièrement par les activités scolaires et périscolaires : cantine, garderie, salle de motricité,...

Un plan de remplacement pour tous les événements traditionnellement organisés dans cette salle est en cours d'étude.


Mairie

42, avenue de Verlagny
74500 NEUVECELLE

Tél : 04 50 75 03 45
Fax : 04 50 74 66 65
mairie-neuvecelle@wanadoo.fr

Inscrivez-vous à la NEWSLETTER :

Agenda :

Météo Neuvecelle

partiellement nuageux Clouds
0°C
17-12-2018 17:58
